Městský okruh

Aktuální informace o projektu „Městský okruh úsek Křimická (Chebská) – Karlovarská v Plzni“ k období 05/2023

Cílem projektu je zvýšení regionální mobility a zlepšení napojení metropolitní oblasti (Plzeň) na silniční síť TEN-T, prostřednictvím dobudování tzv. „západního okruhu“ (II. etapa). Projekt pomůže zlepšit nedostatečnou konektivitu k síti TEN-T, sníží dopravní zatížení jádra metropolitní oblasti a pro všechny cílové skupiny přinese zejména zkrácení cestovních dob, snížení opotřebení vozidel, přispěje ke zlepšení životního prostředí (emise, hluk, vibrace) a přispěje k hospodářskému rozvoji oblasti.

Plná verze v PDF

Správa a údržba silnic Plzeňského kraje připravila společně se spoluzadavatelem, Statutárním městem Plzeň, zadávací dokumentaci pro veřejnou soutěž na výběr zhotovitele stavebních prací akce „Městský okruh Plzeň, úsek Křimická – Karlovarská“

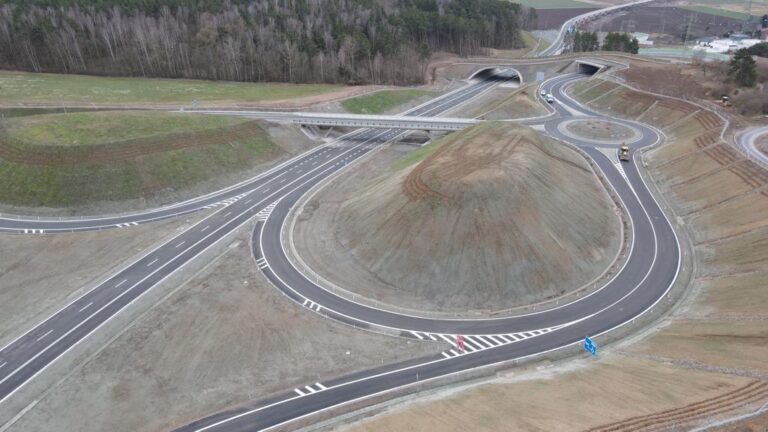

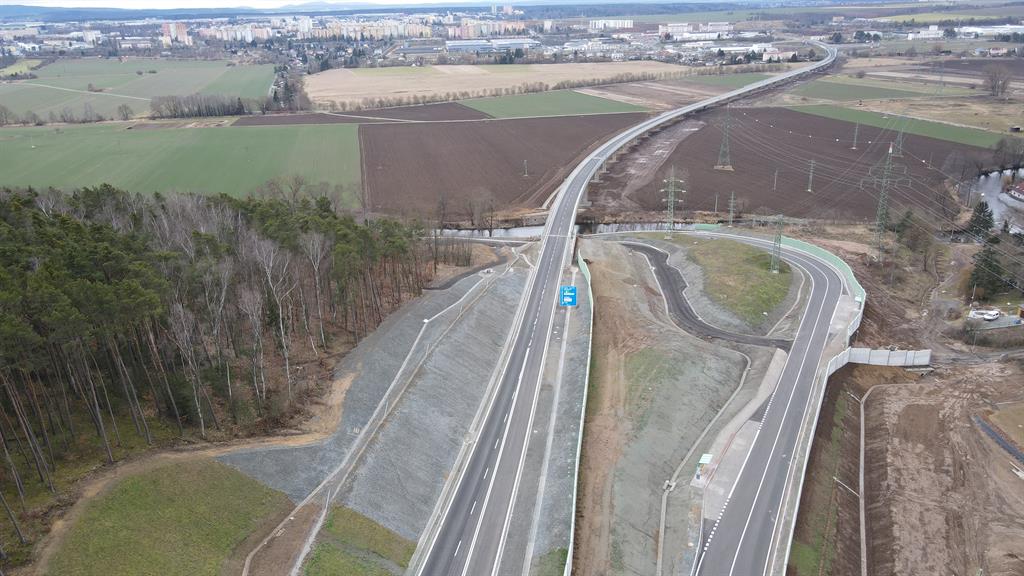

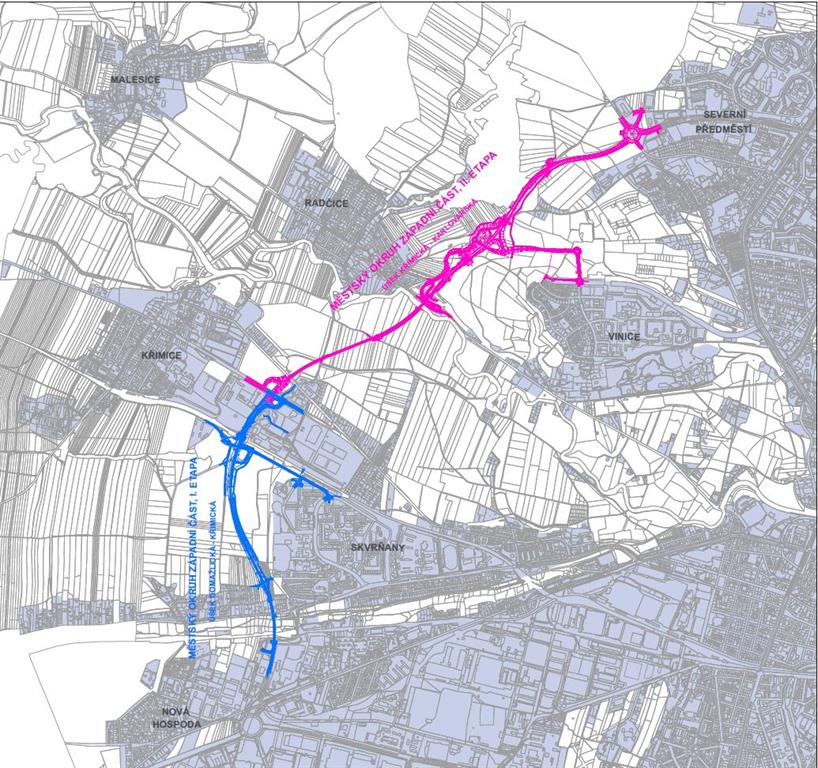

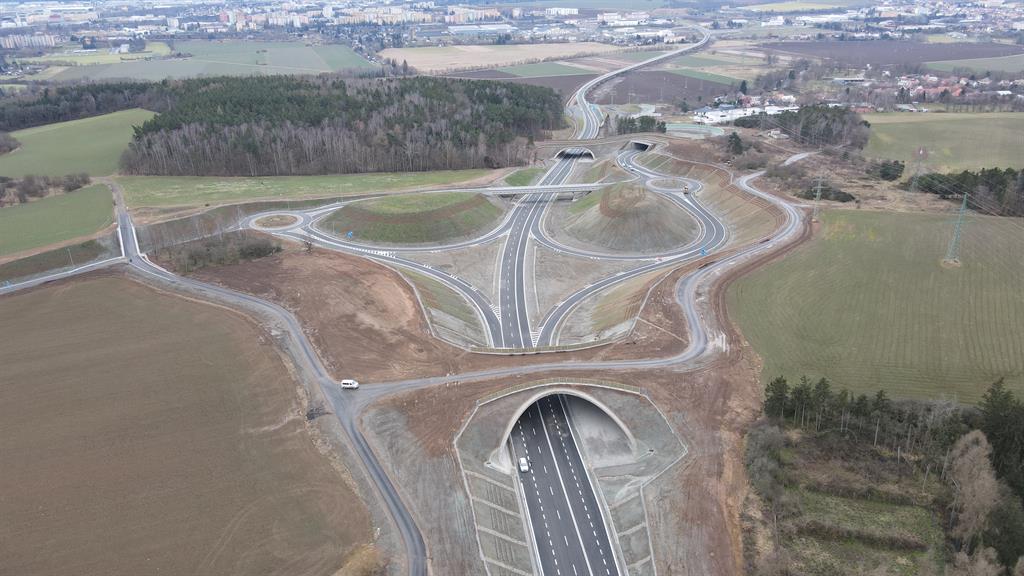

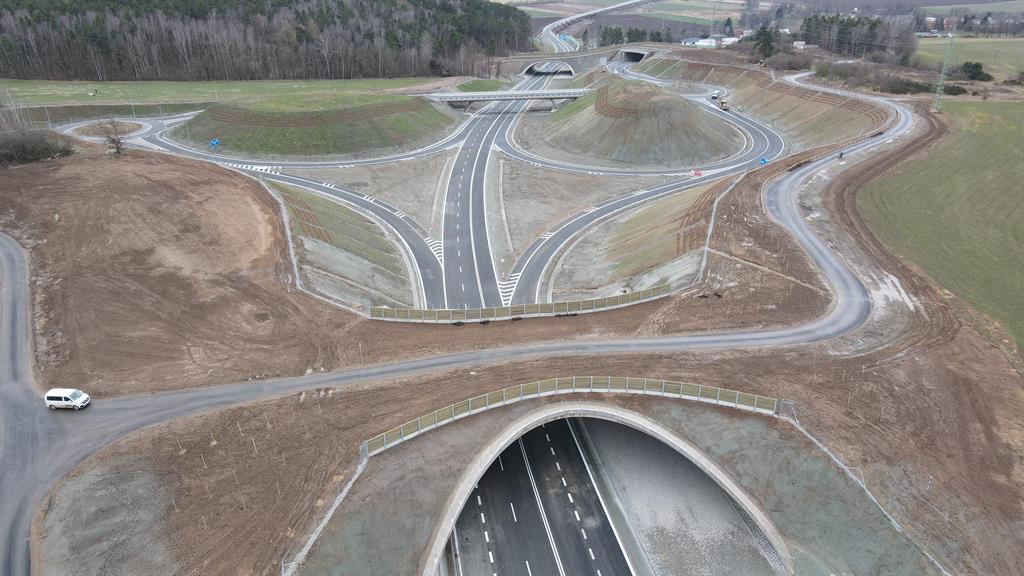

  • Úsek druhé etapy dlouhý 3,3 km včetně monumentální estakády přes inundační území řeky Mže v délce 1,2 km byl slavnostně otevřen v neděli 19. 2. 2023 a od následujícího dne je plně k dispozici řidičům.
  • Spouštění nové silnice do provozu předcházelo 34 měsíců, po které probíhala výstavba poslední části městského okruhu, který propojuje největší městské sídliště na Severním předměstí s průmyslovou zónou na Borských polích.
  • Smlouva na realizaci stavby byla podepsaná dne 17. 4. 2020 a dne 16. 2. 2023 bylo dílo zhotovitelem předáno. Vysoutěžená cena byla ve výši 2.168.117.702,86 Kč vč. DPH. V průběhu realizace stavby bylo podepsáno 5 dodatků ke smlouvě o dílo na vícepráce a méněpráce, které nebylo možné před zahájením stavby předpokládat. Celková hodnota víceprací byla v objemu 74.807.576,49 Kč vč. DPH, oproti tomu celková hodnota méněprací byla v objemu -100.132.325,66 Kč vč. DPH. Ve výsledku to znamená, že celkově byla cena stavebních prací snížena o 25.324.749,17 Kč vč. DPH oproti vysoutěžené ceně. S touto finanční bilancí byla stavba finálně ukončena.
  • Podle výsledků Analýzy intenzit dopravy, kterou zpracovalo Statutární město Plzeň, vyplývá, že po městském okruhu projede v průměru 14,5 tis. vozidel denně.

Jak šel čas se stavbou městského okruhu - časosběrné video

Archiv

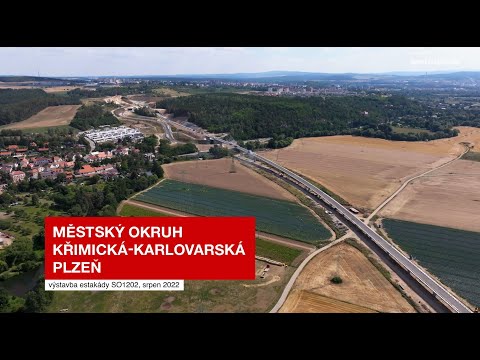

Průběh výstavby estakády MO II - srpen 2022

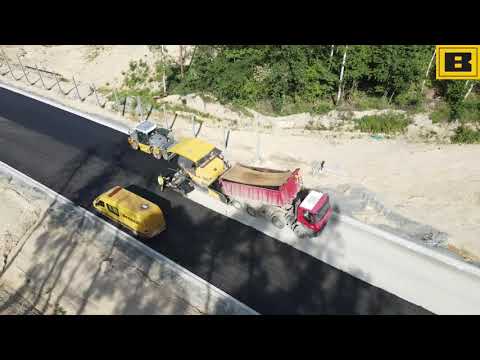

Pokládka živice na estakádě a pod biokoridem - 27. 06. 2022

Stavba západního okruhu jde podle plánu, potíže dělá zdražování materiálů

Favicon

Stavba obchvatu jede podle plánu

Stavby 12/2021

Stavba západního okruhu

Stavby 05/2021

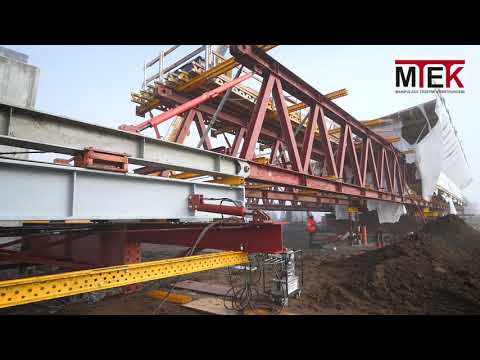

Montáž a posun skruže na SO 1202a
